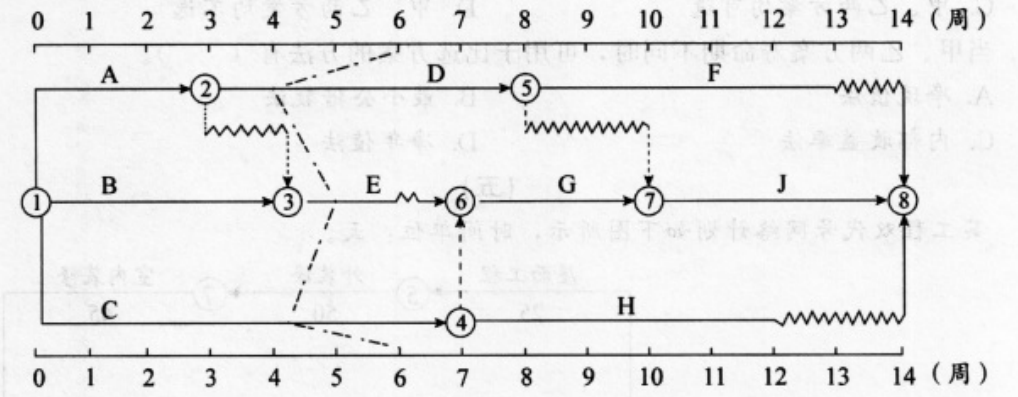

下列关于时标网络图的说法,正确的有( )。

A: 工作D的实际进度拖后2周,不影响总工期
B: 工作C的实际进度拖后2周,使总工期拖后2周
C: 工作E的实际进度拖后1周,不影响紧后工作的最早开始时间
D: 工作C的实际进度拖后2周,使紧后工作的最早开始时间拖后2周
E: 工作E的实际进度超前1周,不影响总工期
工作D的实际进度拖后2周,紧后工作F有1周的自由时差,会使总工期延后1周,选A错误。工作C的实际进度拖后2周,紧后工作H有两周的自由时差,不会影响总工期,选B错误。工作E的实际进度拖后1周,选E错误。
答案选 BCD
