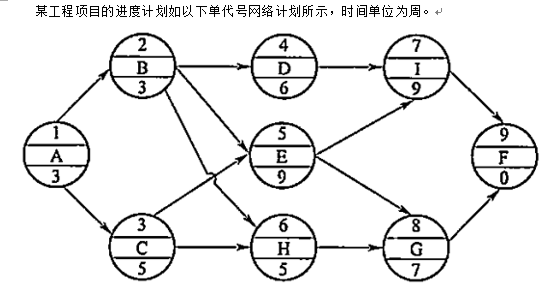

第五章55-59题题目.png工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D( )。

A: 将使工期拖后3周

B: 将使其紧后工作最早开始时间推迟3周

C: 不影响总工期

D: 不影响其紧后工作的正常进行

答案解析

此题考查工作实际进度提前或拖后的影响。工作的总时差是指在不影响总工期的前提下,本工作可以利用的最大机动时间。工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。对于同一项工作而言,自由时差不会超过总时差。通过计算,工作D的自由时差为5周,则工作D的总时差≥5周。工作D的实际进度拖后了3周,小于工作D的自由时差和总时差,故既不影响其紧后工作的正常进行,又不影响总工期。

答案选 CD

有疑问?
求助专家解答吧。
添加老师咨询
下载会计APP
相关题目
1、某工程项目的进度计划如以下单代号网络计划所示,时间单位为周。工程项目进度计划的执行检查中发现,工作 D 的实际进度拖后了 3 周,则工作 D( )。 2、如果在项目实施过程中各项工作进度正常,则该工程项目可以在(    )周内完成。 3、某工程项目的进度计划如以下单代号网络计划所示,时间单位为周。工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D(   )。 4、与双代号网络计划相比,采用单代号网络计划编制该项目进度计划的优点主要为(    )。 5、(三)某工程项目的讲度计划如下面的双代号时标网络计划所示:(单位:周)根据以上内容,回答下列问题:第8周周末检查实际工作进度,发现工作E拖后2周,工作E的实际进度会影响()的最早开始时间。 6、某工程网络计划中,工作A的持续时间为7天,总时差为5天,自由时差为3天。通过计划执行过程检查,发现工作A的实际进度拖延了10天,则将影响工程计划工期( )天。 7、注册会计师在审查助理人员的工作计划时发现助理人员为实现以下目标而执行检查银行存款余额调节表这一程序,对于下列目标中助理人员执行该程序无效的是(  )。 8、注册会计师在审查助理人员的工作计划时发现助理人员为实现以下目标而执行检查银行存款余额调节表这一程序,对于下列目标中助理人员执行该程序无效的是(    )。 9、某工程项目的进度计划如下面双代号时标网络计划所示。假定各项工作均匀速进行施工,在工程进行到第 8 周末时对其实际进度进行了检查,并绘制了实际进度前锋线。根据 8 周末检查该工程的实际进度结果表明( )。 10、某建筑工程项目计划于2017年12月28日开工,采取公开招标的方式办理该项目的招标投标事宜。招标文件中规定,10月18日下午3时是招标文件规定的投标截止时间。在投标截止时间之前,ABDE四家企业提交了投标文件,但C企业于10月18日4时才送达,原因是中途堵车;10月18日下午3时由当地招投标监督管理办公室主持进行了公开开标。评标委员会由7人组成,其中招标人代表2人,技术经济方面专家5人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。评标委员会于10月28日提出了评标报告。BA企业分别综合得分第一,第二名。招标单位最终确定中标单位为B企业。针对开标后出现的 E 企业的问题,评标委员会应( )。
资料中心
