题目
【不定项选择题】

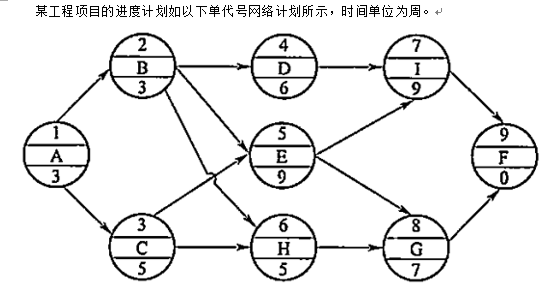

第五章55-59题题目.png工作F的最迟完成时间为( )周。

A: 23

B: 26

C: 28

D: 29

答案解析

此题考查最迟完成时间。单代号网络计划中,网络计划终点节点所代表的工作的最迟完成时间等于该网络计划的计划工期。故工作F的最迟完成时间为26周。

答案选 B

有疑问?
求助专家解答吧。
添加老师咨询
下载会计APP
相关题目
1、如果在项目实施过程中各项工作进度正常,则该工程项目可以在(    )周内完成。 2、在某工程网络计划中,工作H的持续时间为4周,其最早开始时间是第7周。该工作的总时差和自由时差分别为5周和3周。则工作H的最迟完成时间是第( )周。 3、某工程双代号网络计划中,工作M的最早开始时间是第5周,其持续时间为4周。该工作有两项紧后工作,其最迟开始时间分别为第11周、第14周。则工作M的总时差是( )周。 4、某单代号网络计划中,工作 B 的最早开始时间为第 8 周,持续时间为 6 周。其两项紧后工作 D 和工作 G 的最早开始时间分别为第 16 周和第 18 周,工作 D 和工作 G 的总时差分别为 3 周和 2 周,则工作 B的( )。 5、工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D(    )。 6、某工程项目的进度计划如以下单代号网络计划所示,时间单位为周。工作 F 的最迟完成时间为( )周。 7、某工程项目的进度计划如以下双代号网络计划所示(时间单位:周)。关于工作的时间参数的说法,正确的为( )。 8、某工程项目的进度计划如以下单代号网络计划所示,时间单位为周。工作F的最迟完成时间为(   )周。 9、某工程项目的双代号网络计划如下图所示(时间单位:月)。工作 I 的最迟完成时间是第( )个月。 10、在双代号网络计划中,工作 N 的持续时间是 5 天,最早完成时间是第 12 天,其总时差为 4 天,则工作 N 的最迟开始时间是第( )天。
